爐頂翻修
1、準備工作:
(1)備料:根據現場爐體損壞程度結合圖紙,備足拆砌5層所用的耐火磚、缸磚、保溫磚以及所有附材。
(2)工具:拆砌施工工具;環保除塵工具;協調好上下料及垃圾清運機具;
(3)現場物料防雨、遮蓋用料等
2、施工:
(1)拆除:

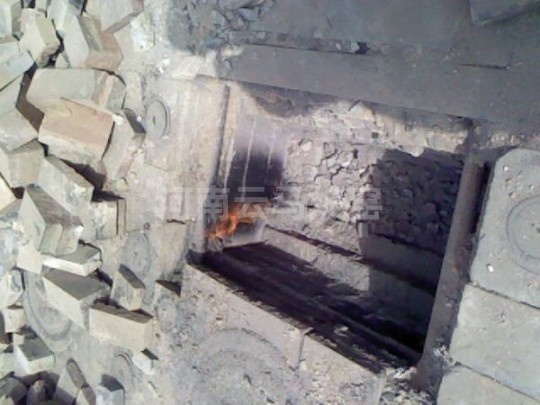

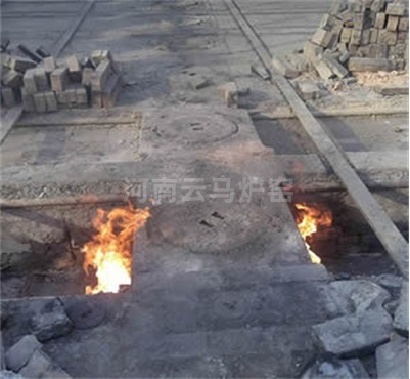

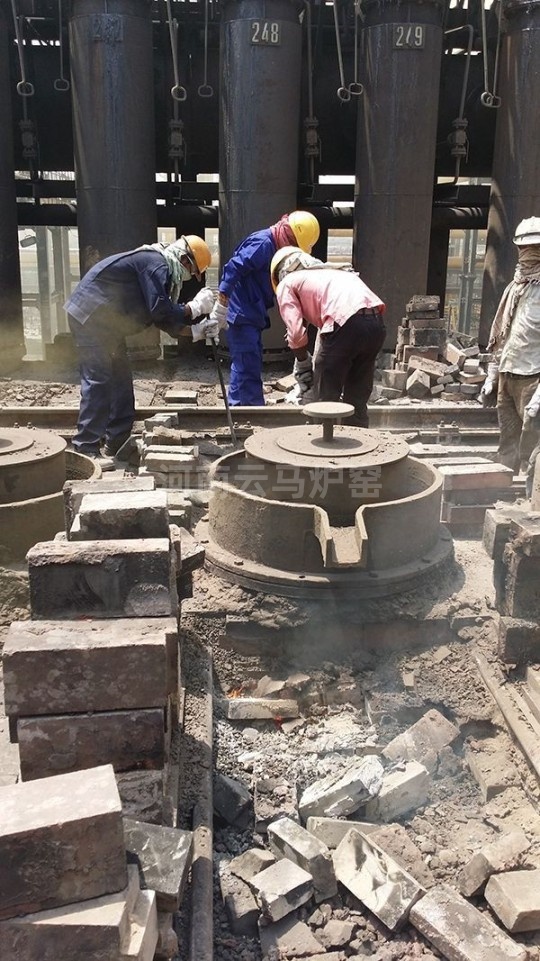

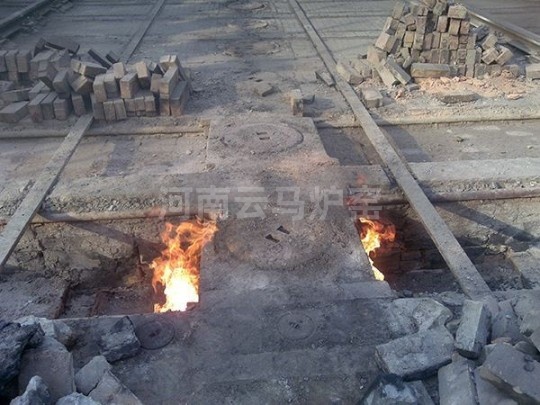

1.1、從任一端開始,以每孔為一組進行拆除。頂面缸磚、1-4層保溫磚共計5層全部拆除。機側拆除到上升管根部,焦側拆除到最后一個看火孔邊緣。拆除時現場要全程噴霧除塵,泥料雜物禁止吹掃,用吸塵處理。

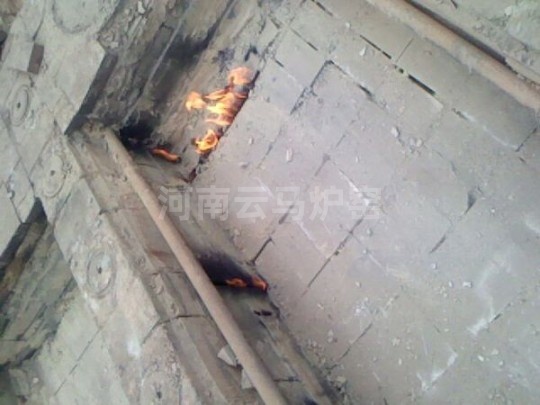

1.2、由于看火孔低于整體頂面。所以看火孔磚進行拆除后加高重砌,拆除時用保溫棉放入爐頂立火道內,以免拆除時的泥料及雜物掉進燃燒室內。

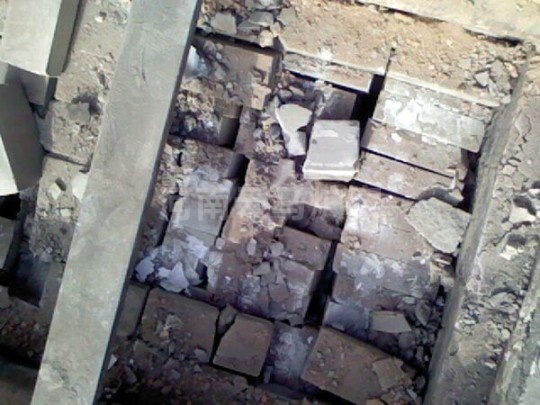

1.3、整體拆除部分以保護性拆除為基準,拆除下來舊磚在保證質量的前提下方可再用。
1.4、扒磚是用力適中,盡量減少磚的破損率,減小震動,以免損壞爐體。軌道在拆除過程中逐漸按拉線加高,保持有兩公分左右的排水通道,需調整的由甲方鐵件人員進行。

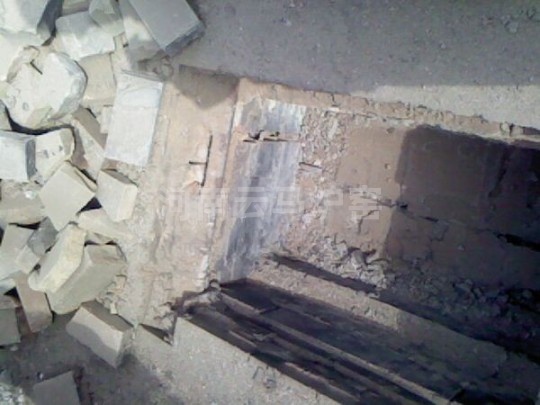

1.5、拆除下來的舊磚根據爐頂導煙除塵車行走路線按層次放好,缸磚放最遠處、漂珠磚放中間,隔熱磚放到翻修爐號附近,不得妨礙甲方導煙車行走以免影響甲方正常生產。
1.6、垃圾集中在爐頂端臺,每天清理卸到爐下.
(2)灌漿、抹補:

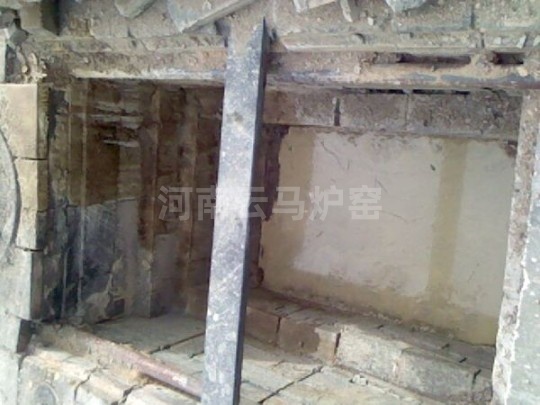

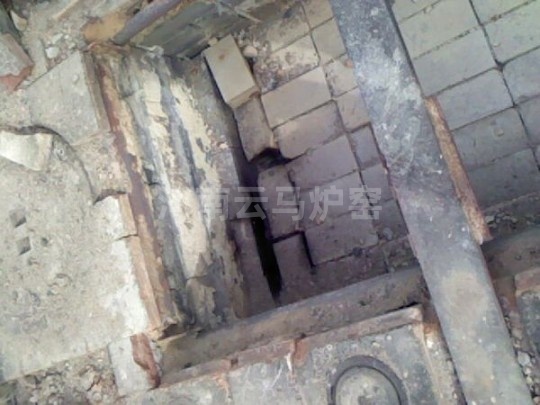

2.1、爐頂區域拆除完畢后清現出較大縫隙,以利于灌漿料流通性。
2.2、根據縫隙大小調配合適稀稠度的灌漿料,必要時多次灌漿。
2.3、灌漿期間用稠料對看火孔及裝煤孔兩側進行密封,遇有較大縫隙可采用散編石棉繩蘸高溫粘結劑先塞入縫隙然后抹平。
2.4、灌漿時檢查燃燒室和炭化室是否有灰漿流入,若有則停止灌漿,待固化后再進行灌漿。
(3)砌筑:.

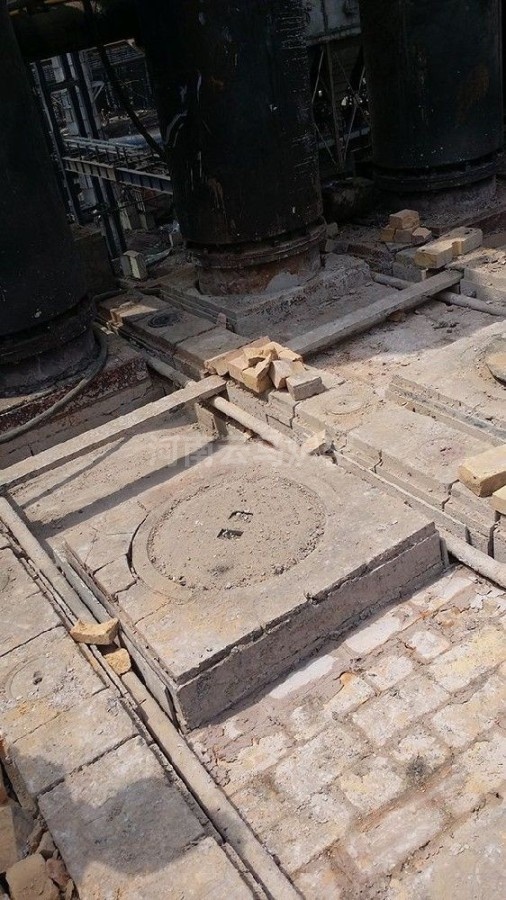

3.1、灌漿完畢,可開始砌筑保溫磚部分。
3.2、砌筑方法要求砌筑每一塊磚灰漿必須飽滿,采用邊砌邊灌漿,砌筑一層完畢后灌漿一次,以保證灰縫嚴密。
3.3、逐層砌筑,要求參考三段拉水平線砌筑,每層測量,以保證每層灰漿厚度均勻。
3.4、砌看火孔座磚時,分三段拉水平線砌筑,焦爐機焦側兩端整體低3——5公分,利于雨季排水順暢。
3.5、拉條溝清掃并重新灌漿,填斷熱粉,并蓋磚。
